Baufortschritt März 2016

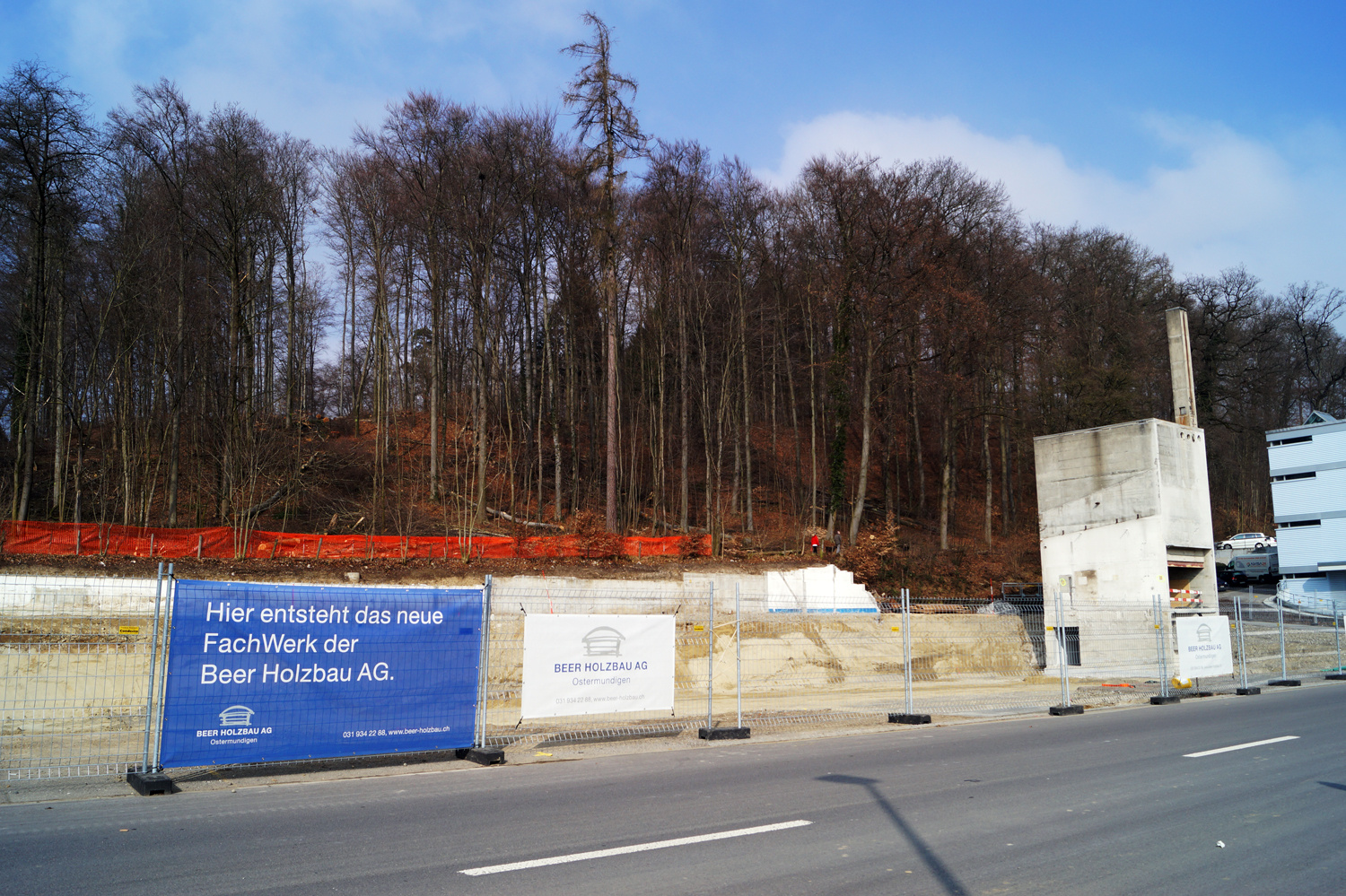

Projekt FachWerk, Ostermundigen

Baufortschritt März 2016

Aushub

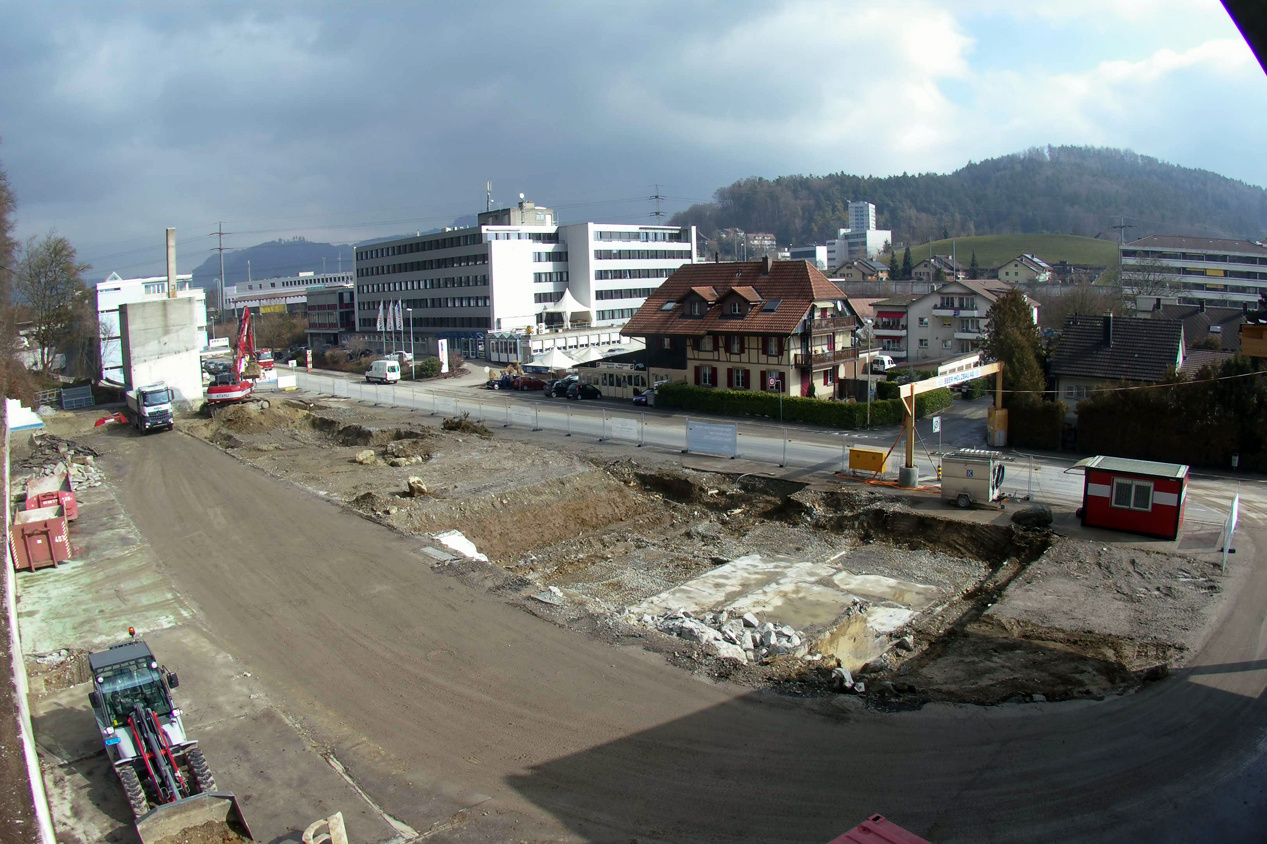

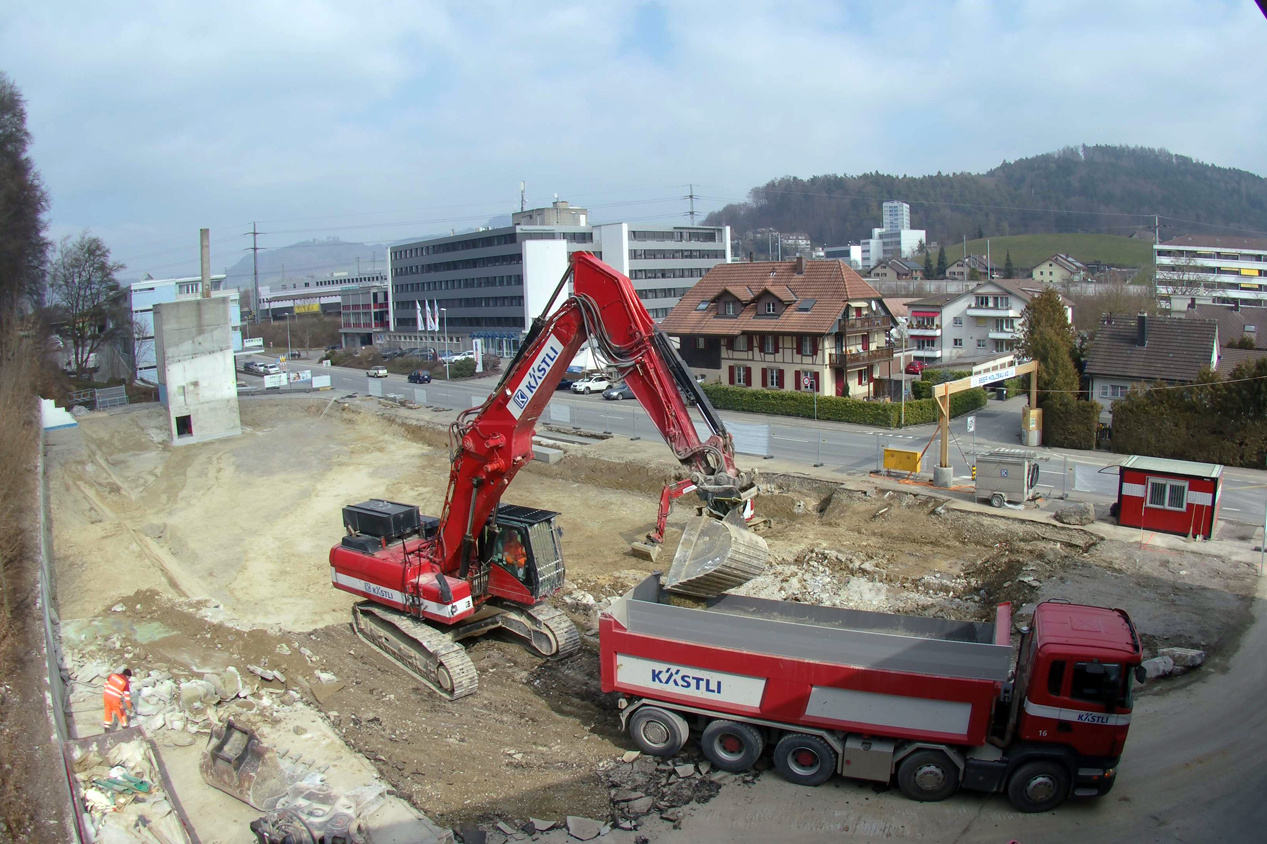

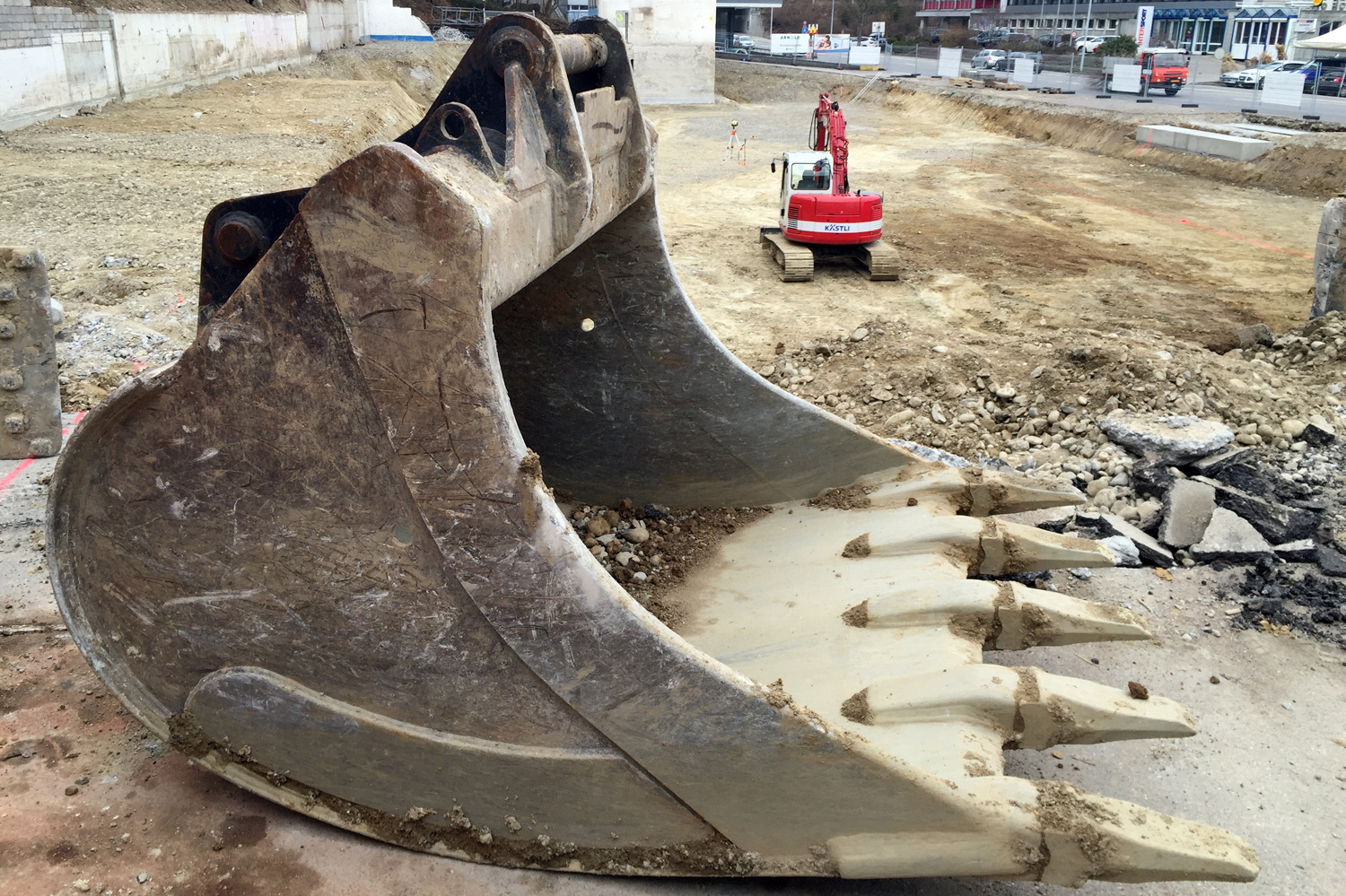

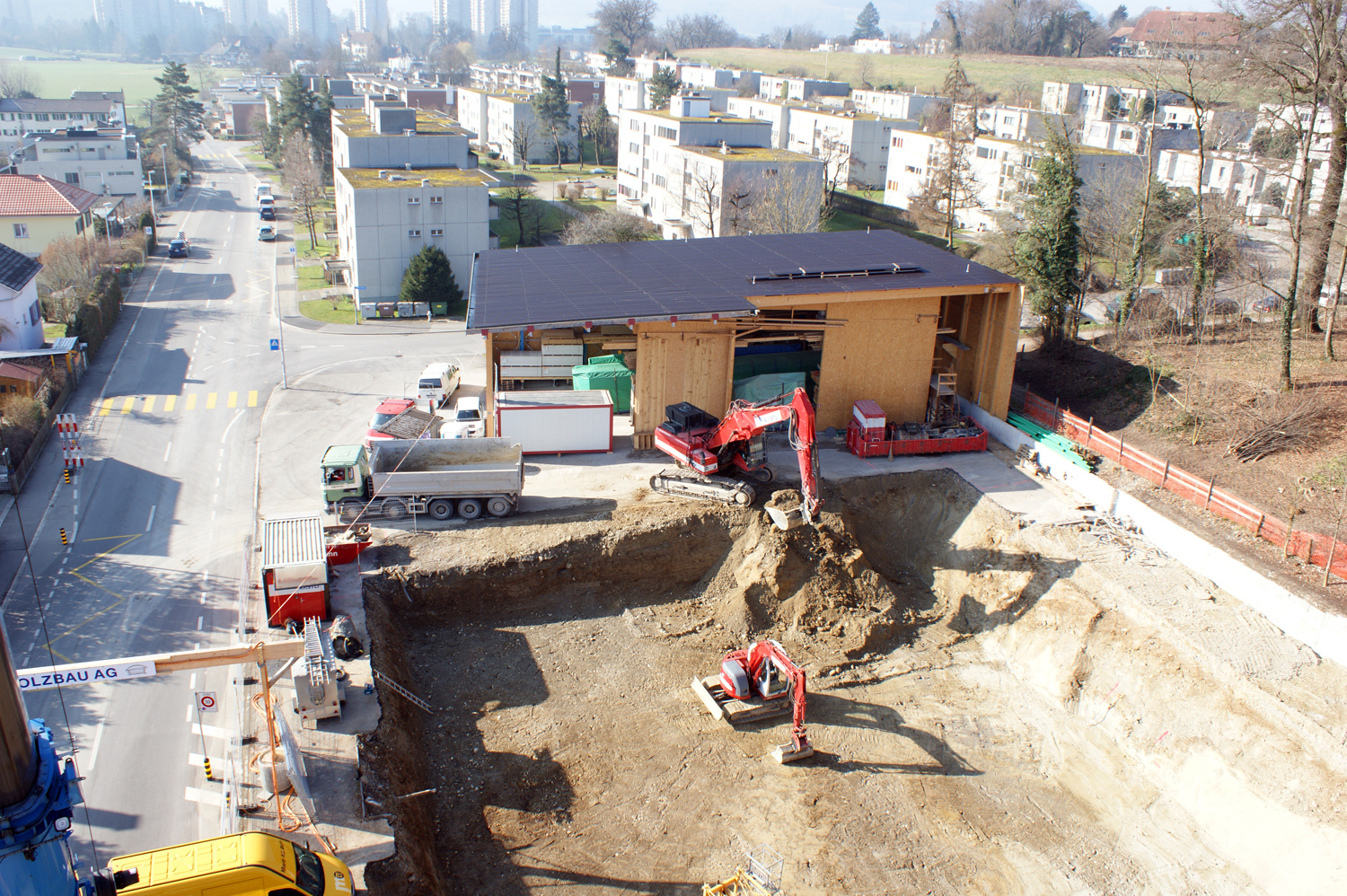

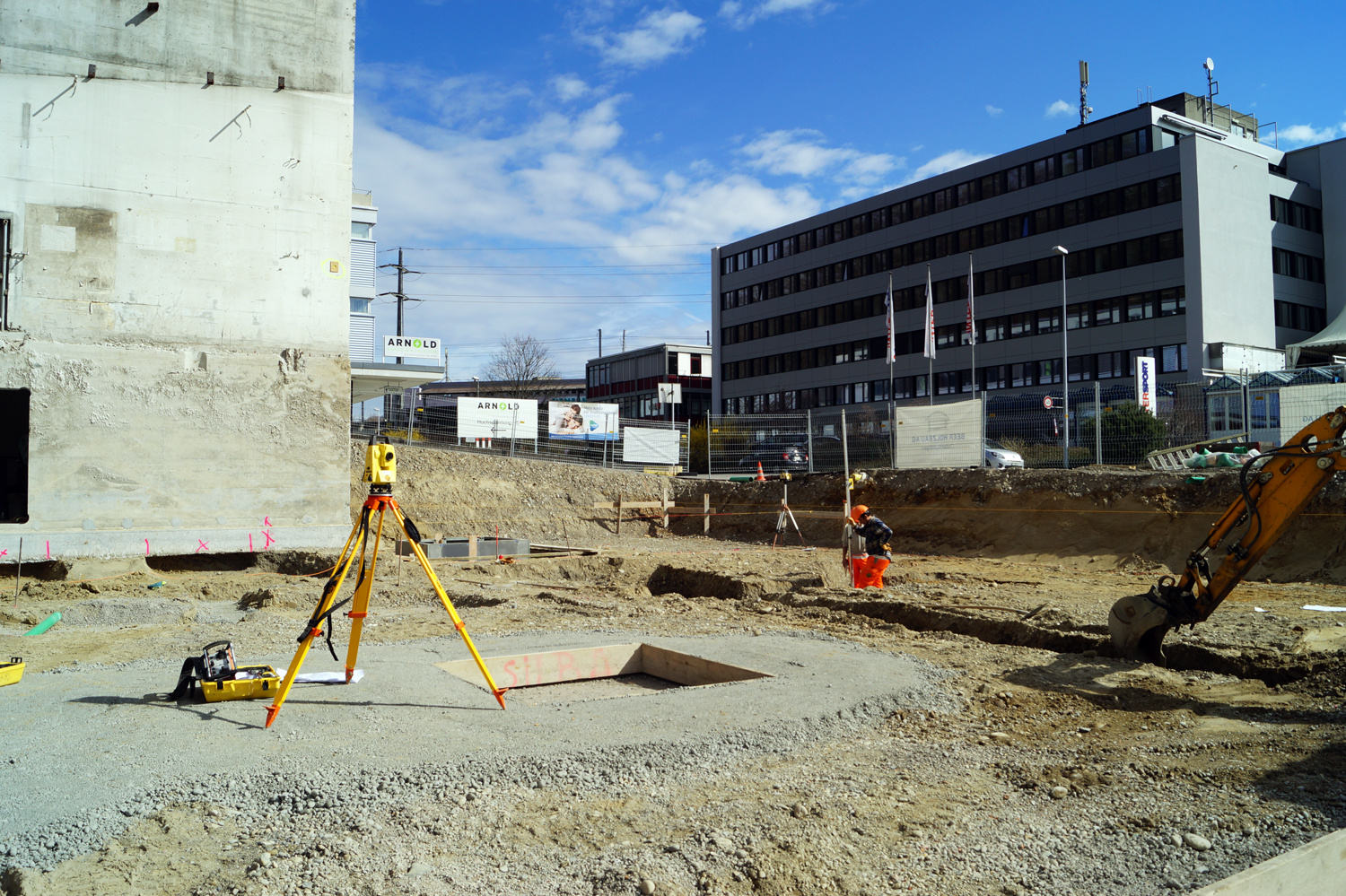

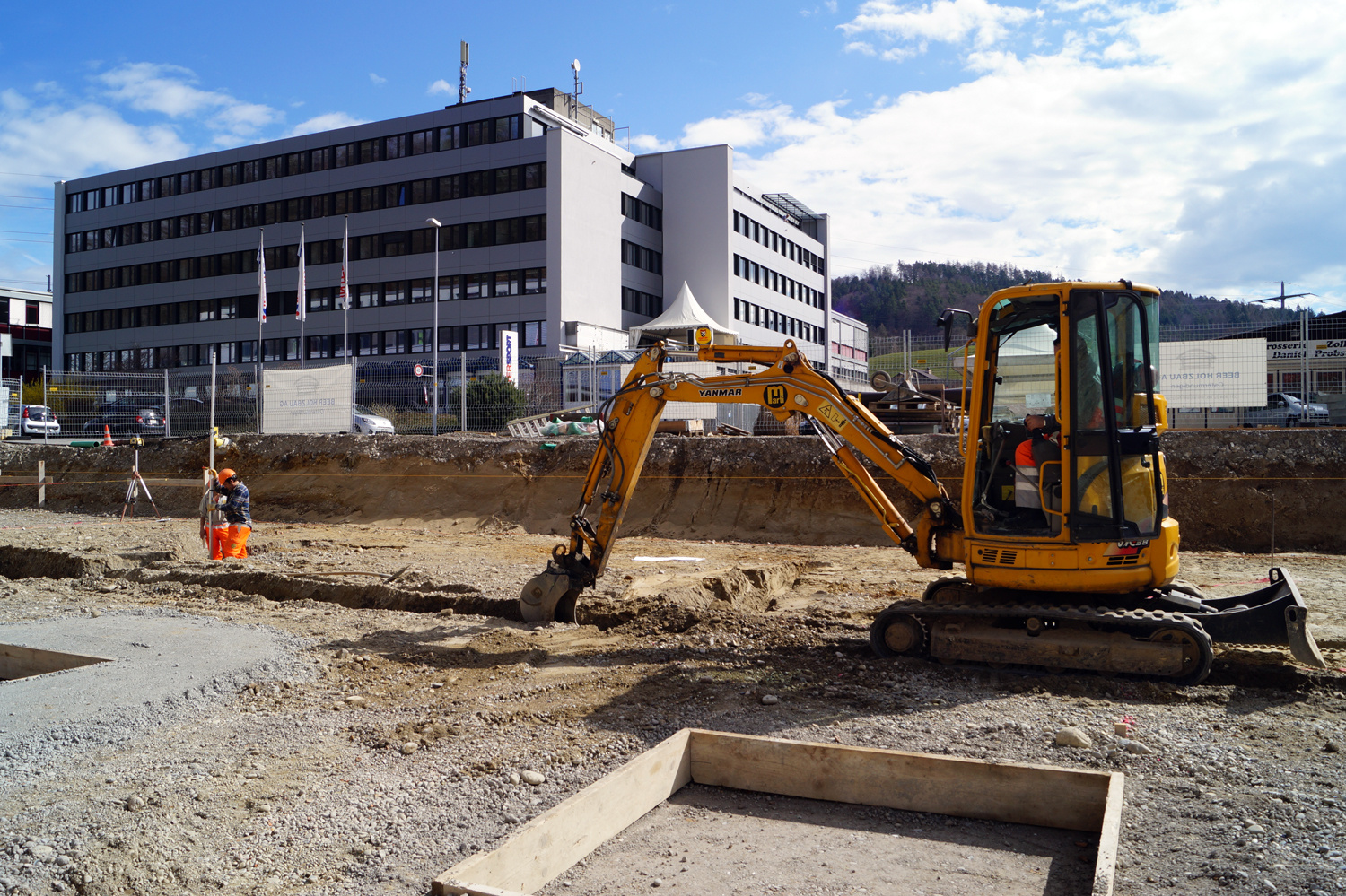

Der Aushub für das Untergeschoss wurde fertig gestellt. Insgesamt 781 Lastwagen waren nötig, um  9375m3 Material weg zu transportieren.

Grosser Baukran

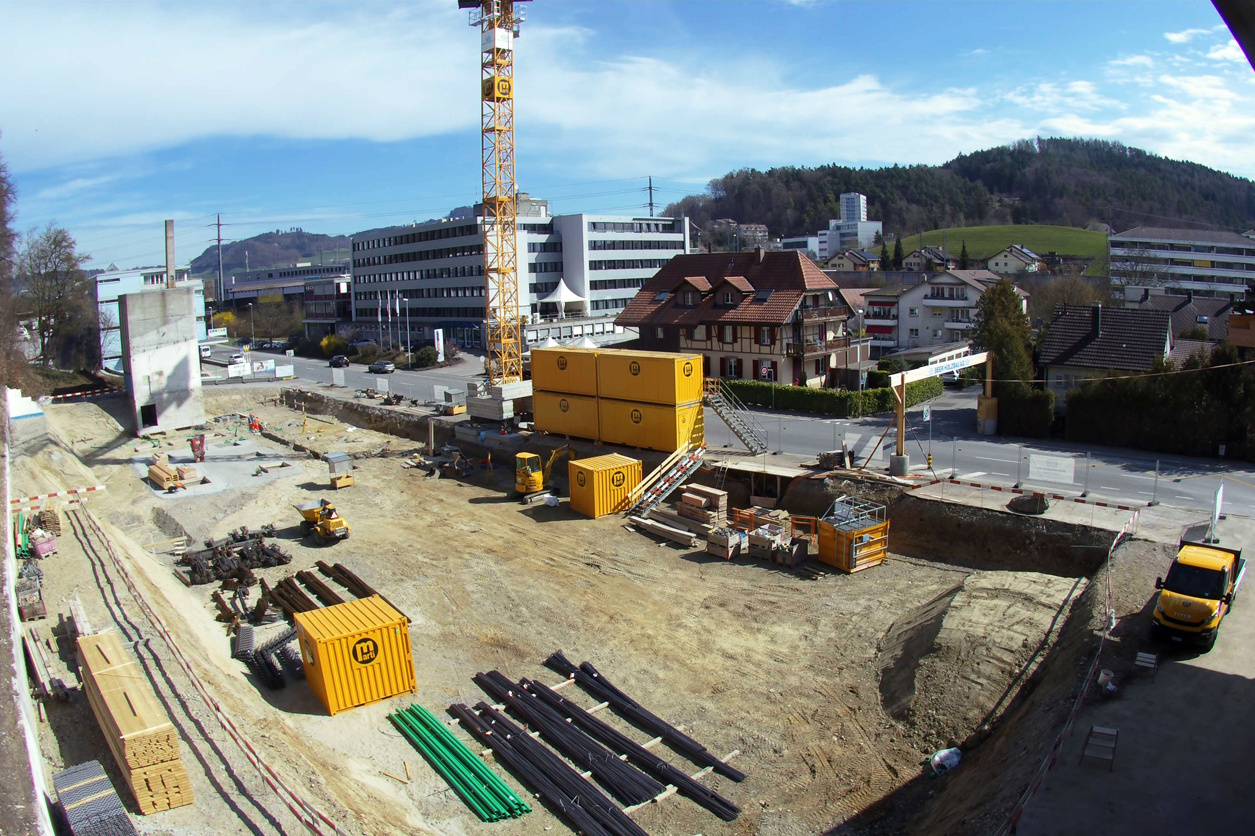

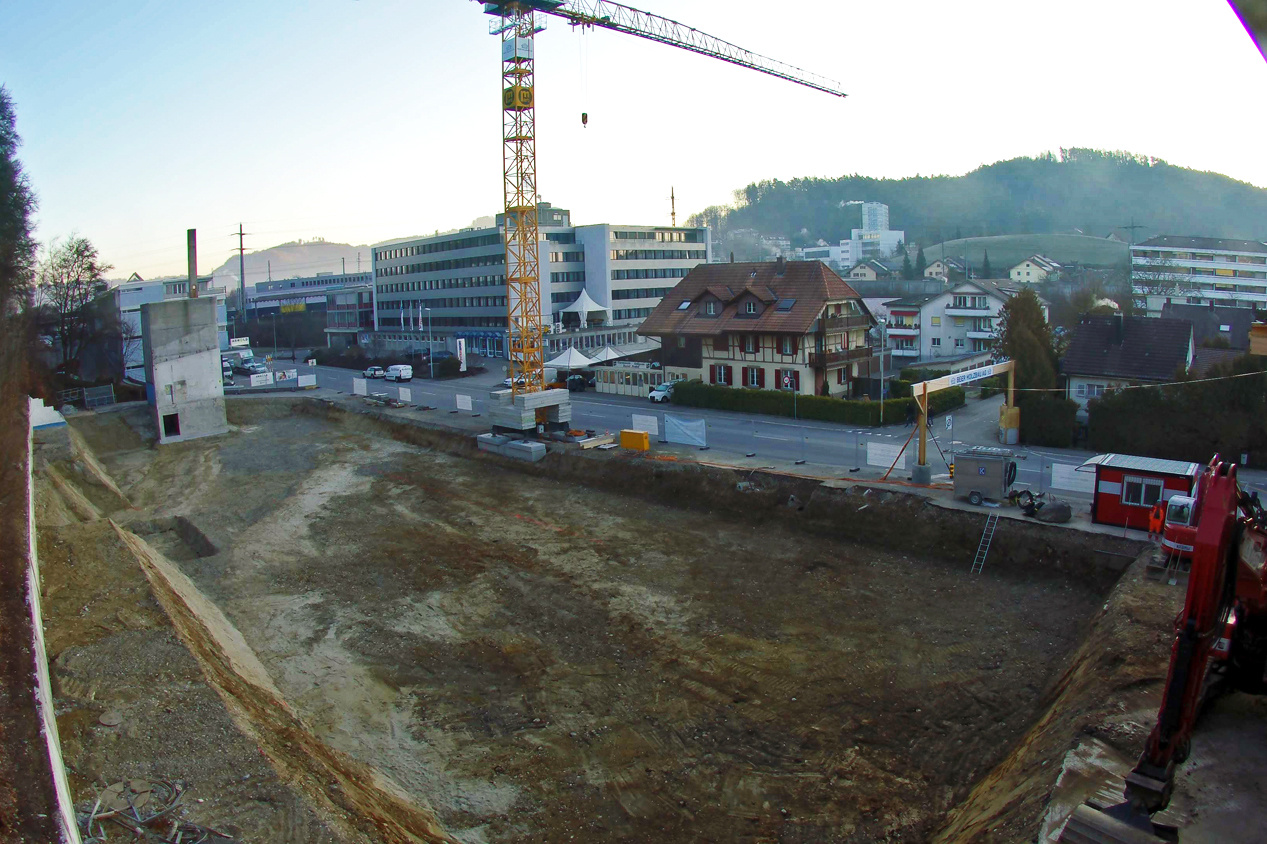

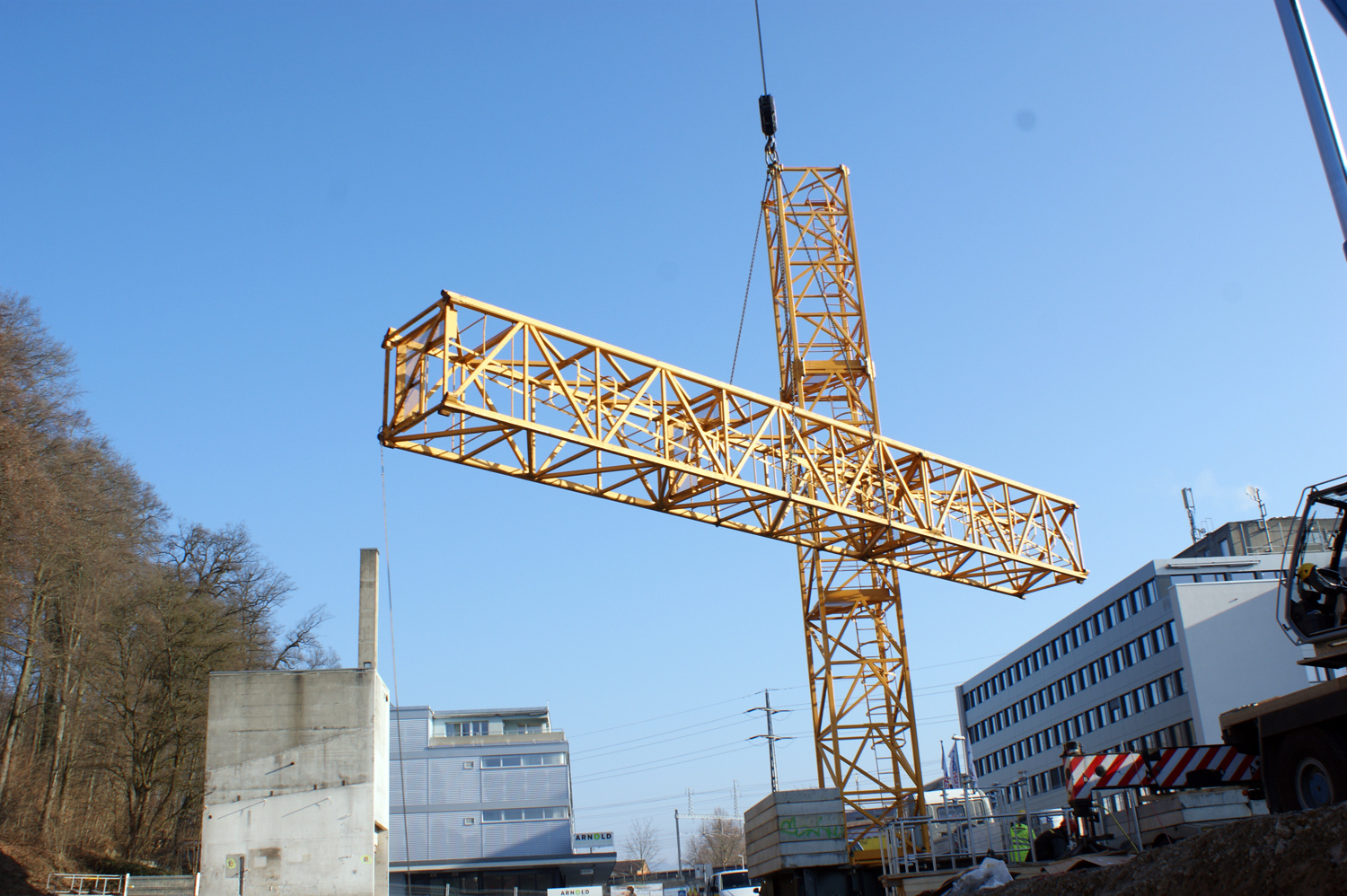

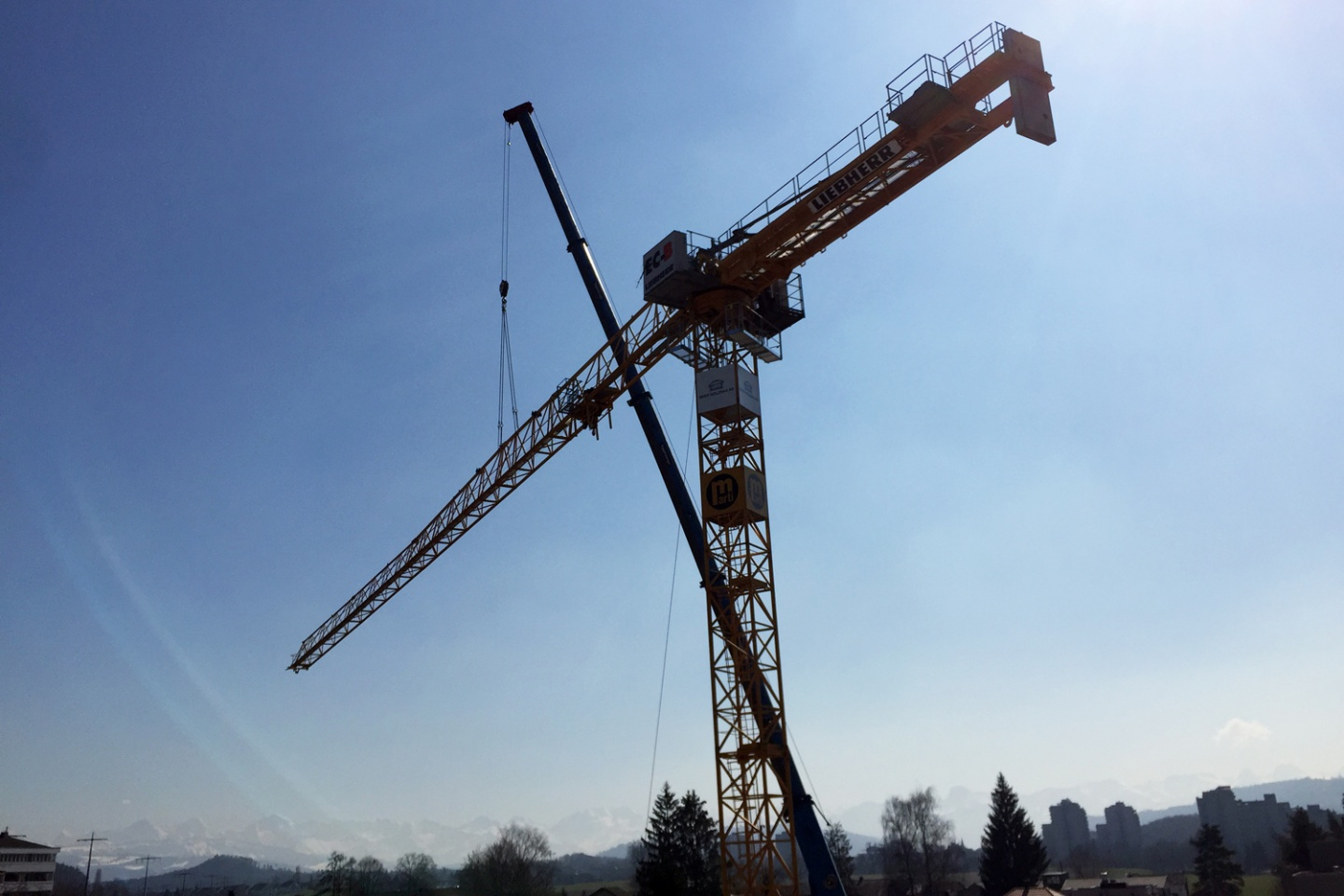

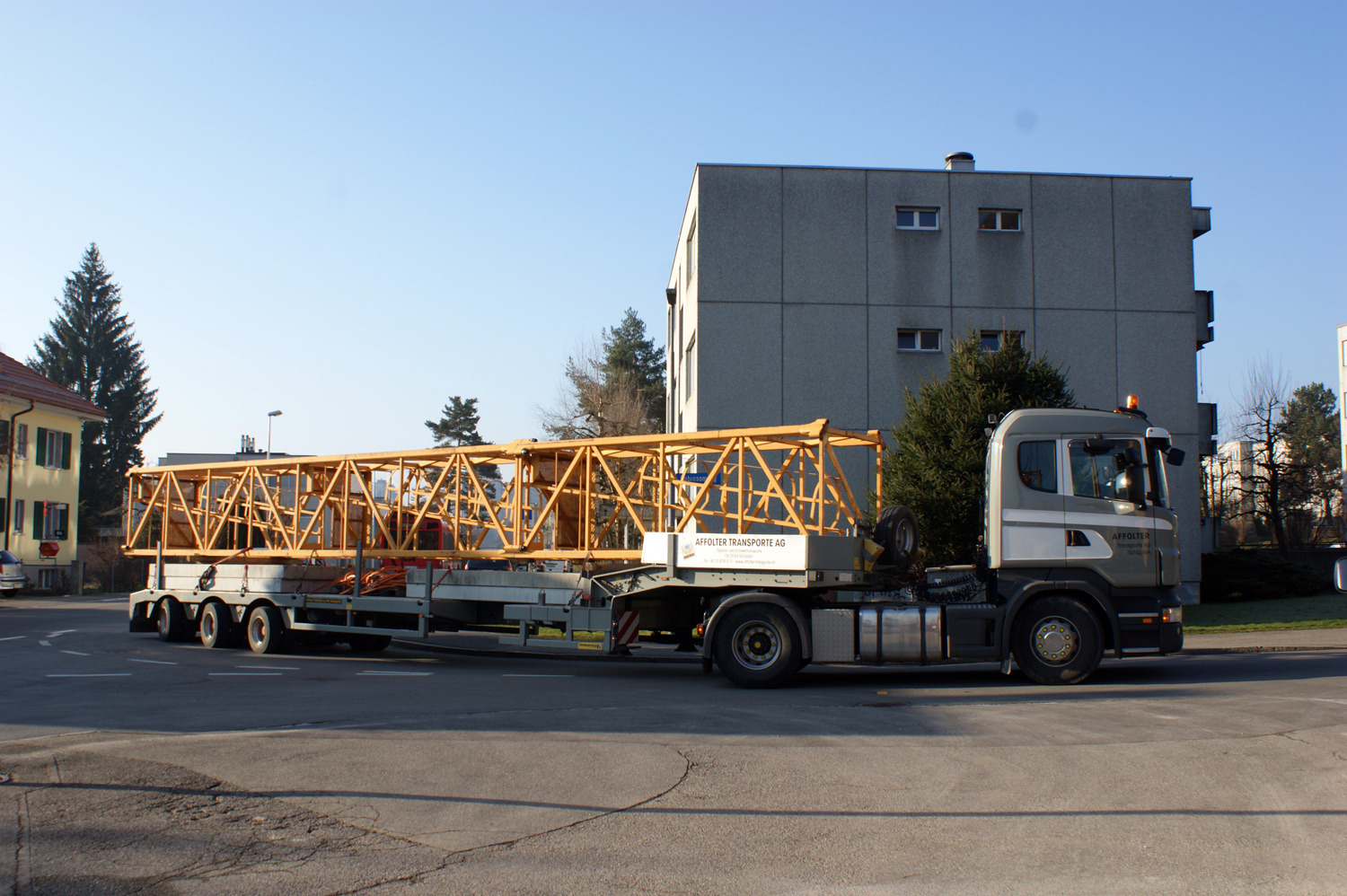

Der grosse Baukran erhielt ein eigenes und solides Betonfundament. Der 29.5m hohe Baukran mit seinem 50m langen "Ausleger" wurde am 17.03.2016 aufgestellt und in Betrieb genommen. Gleichzeitig konnte auch die Infrastruktur der Firma Marti auf dem Bauplatz beginnen.

Fortschritt Planung

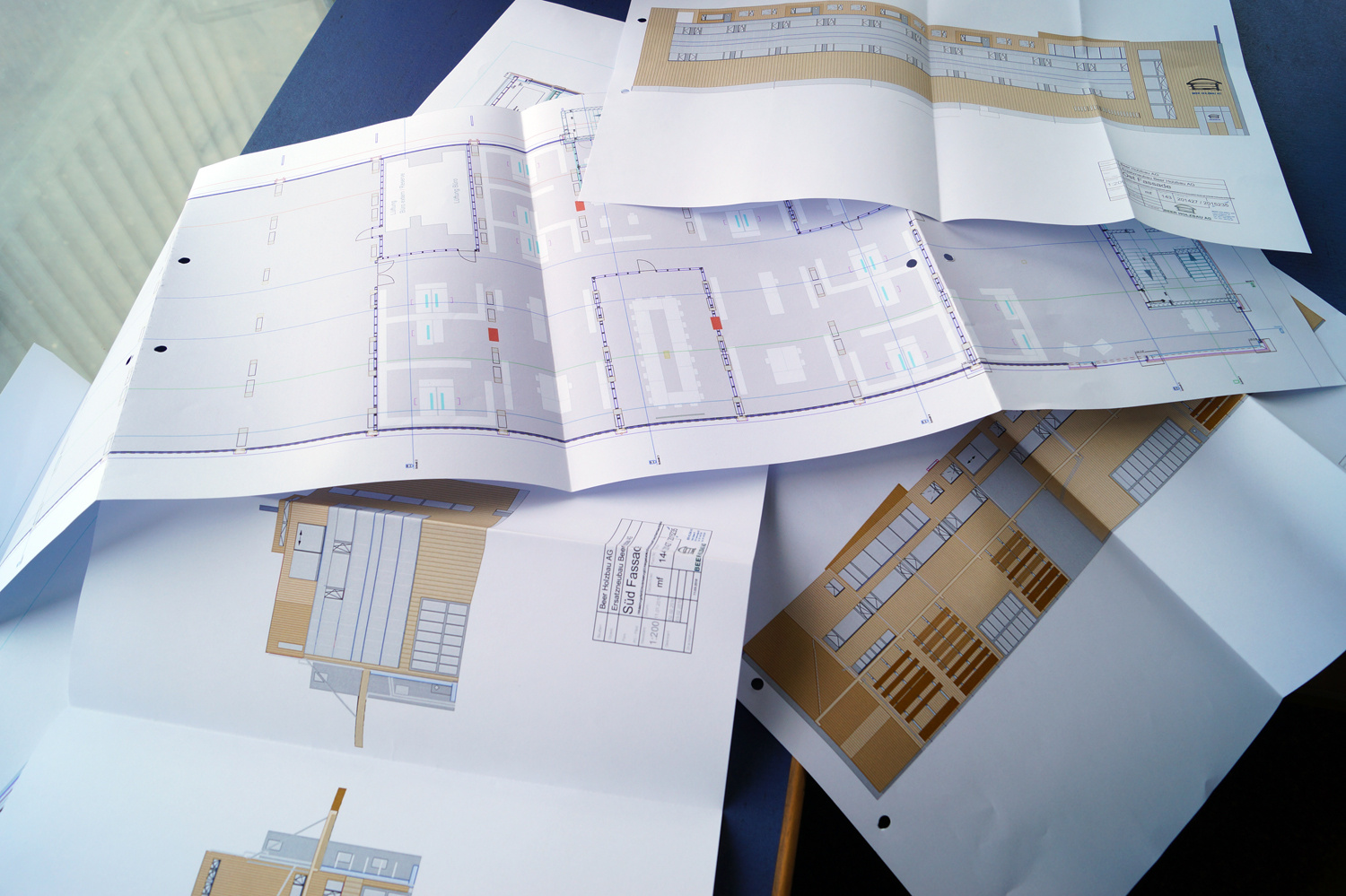

Abseits der Baustelle wurden die  Ausführungspläne fertiggestellt.

Verlegen der Kanalisation und Stützenfundament

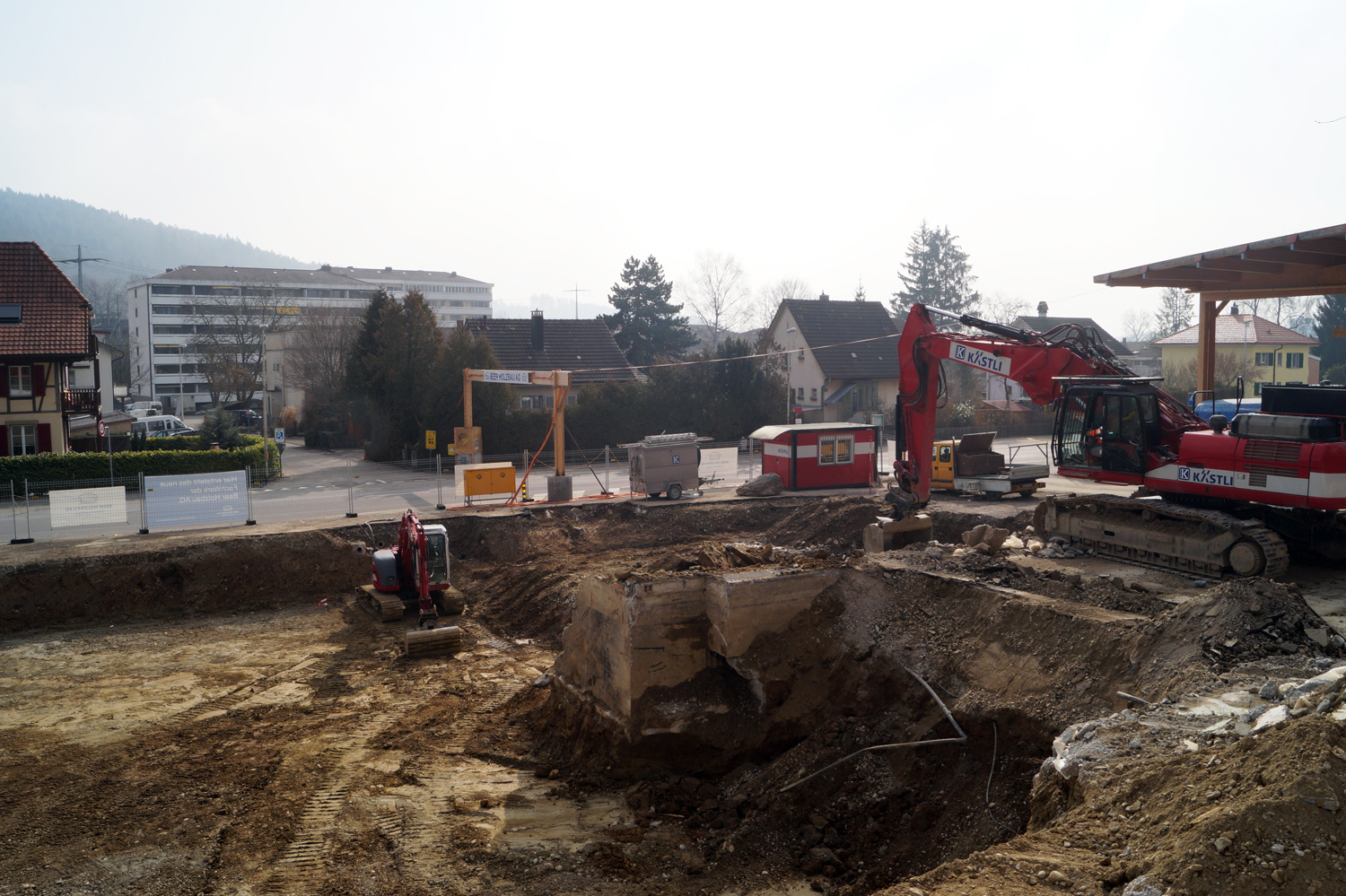

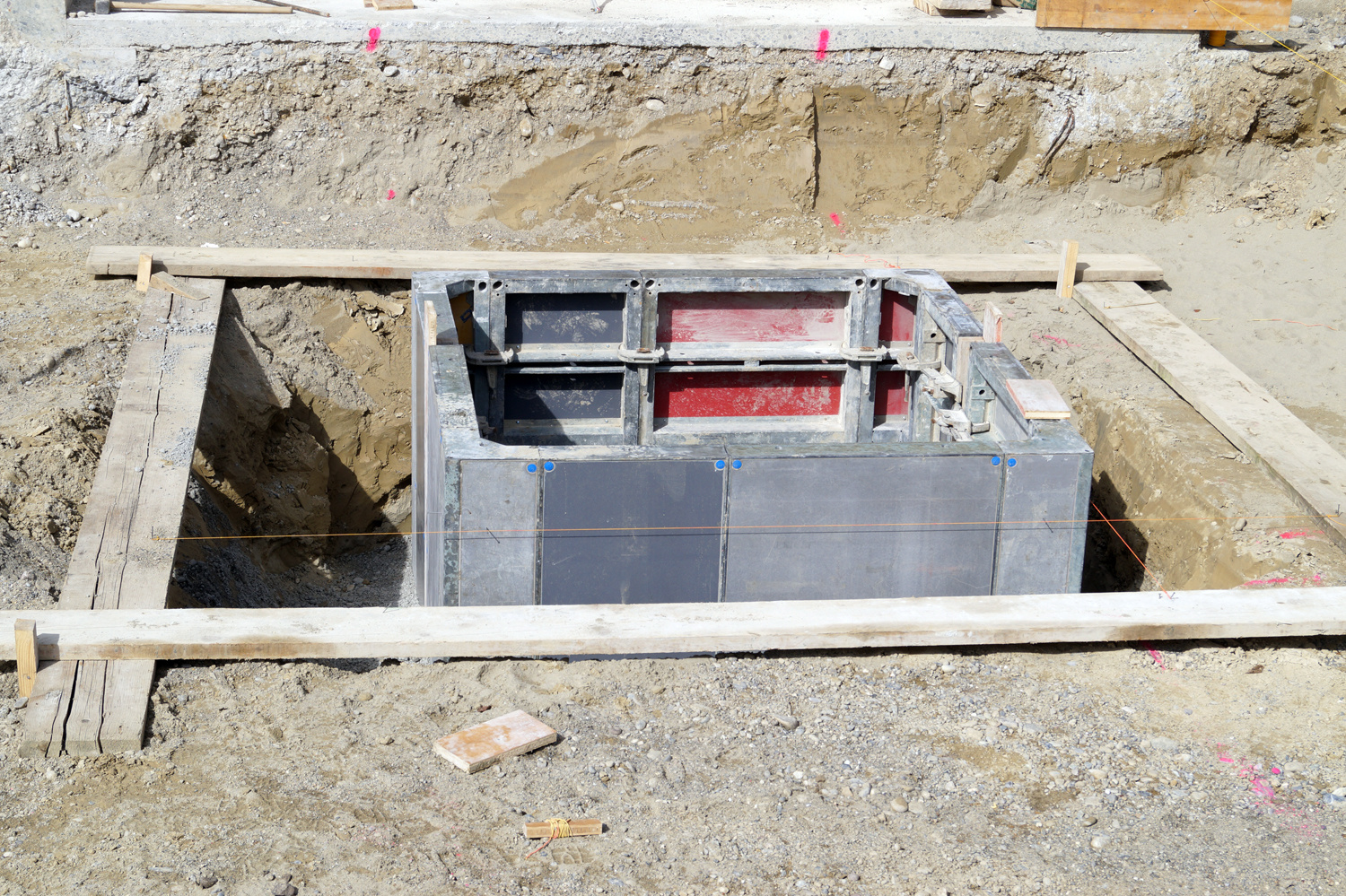

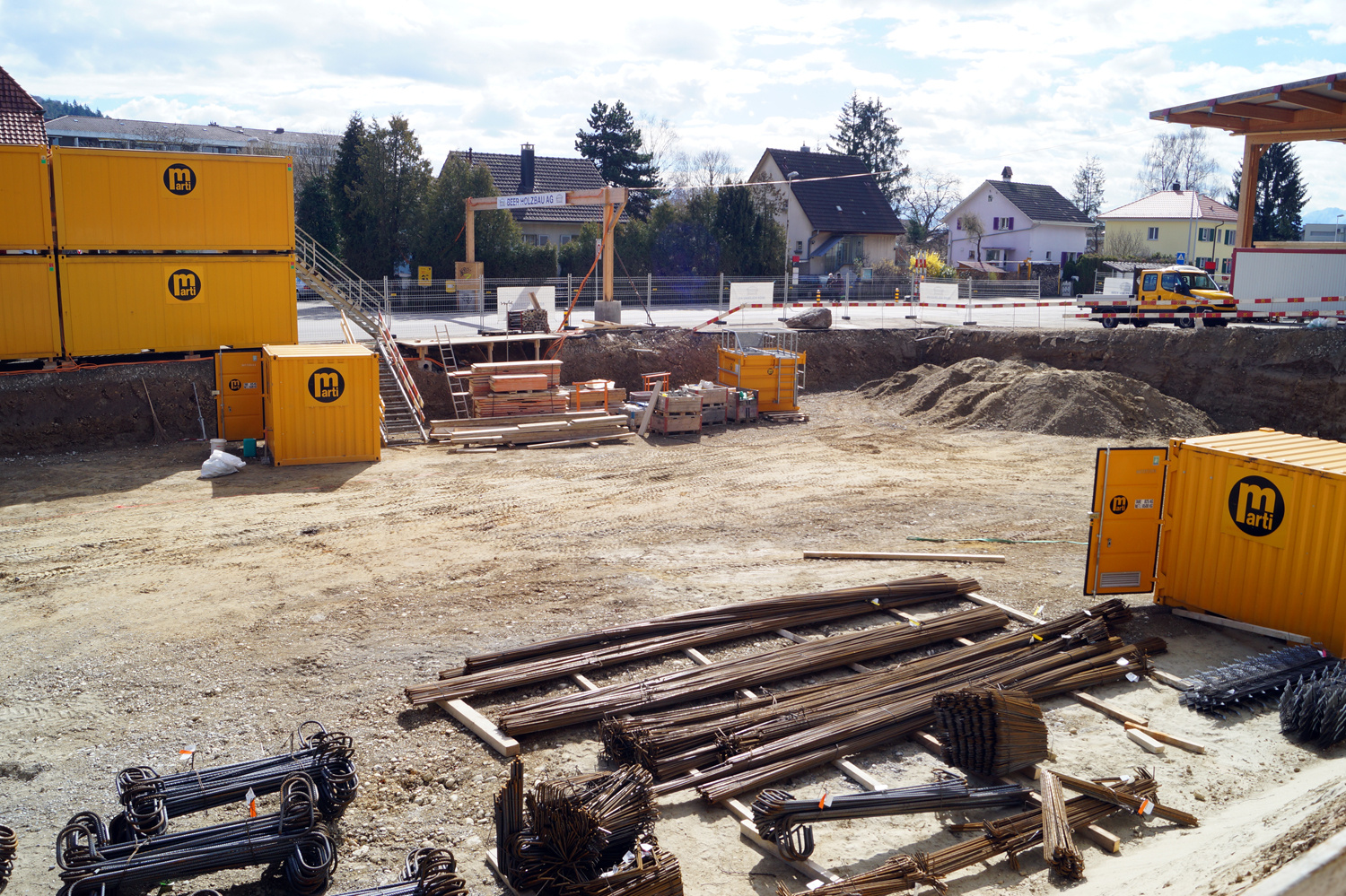

Der Baumeister startete mit dem Verlegen der Kanalisation und erstellte die ersten Stützenfundamente, welche später die Lasten aus dem Gebäude auf das Erdreich übertragen. Auf die bestehende Aushubsohle wurde Magerbeton verteilt und verdichtet, damit später die Bodenplatte darauf betoniert werden kann.

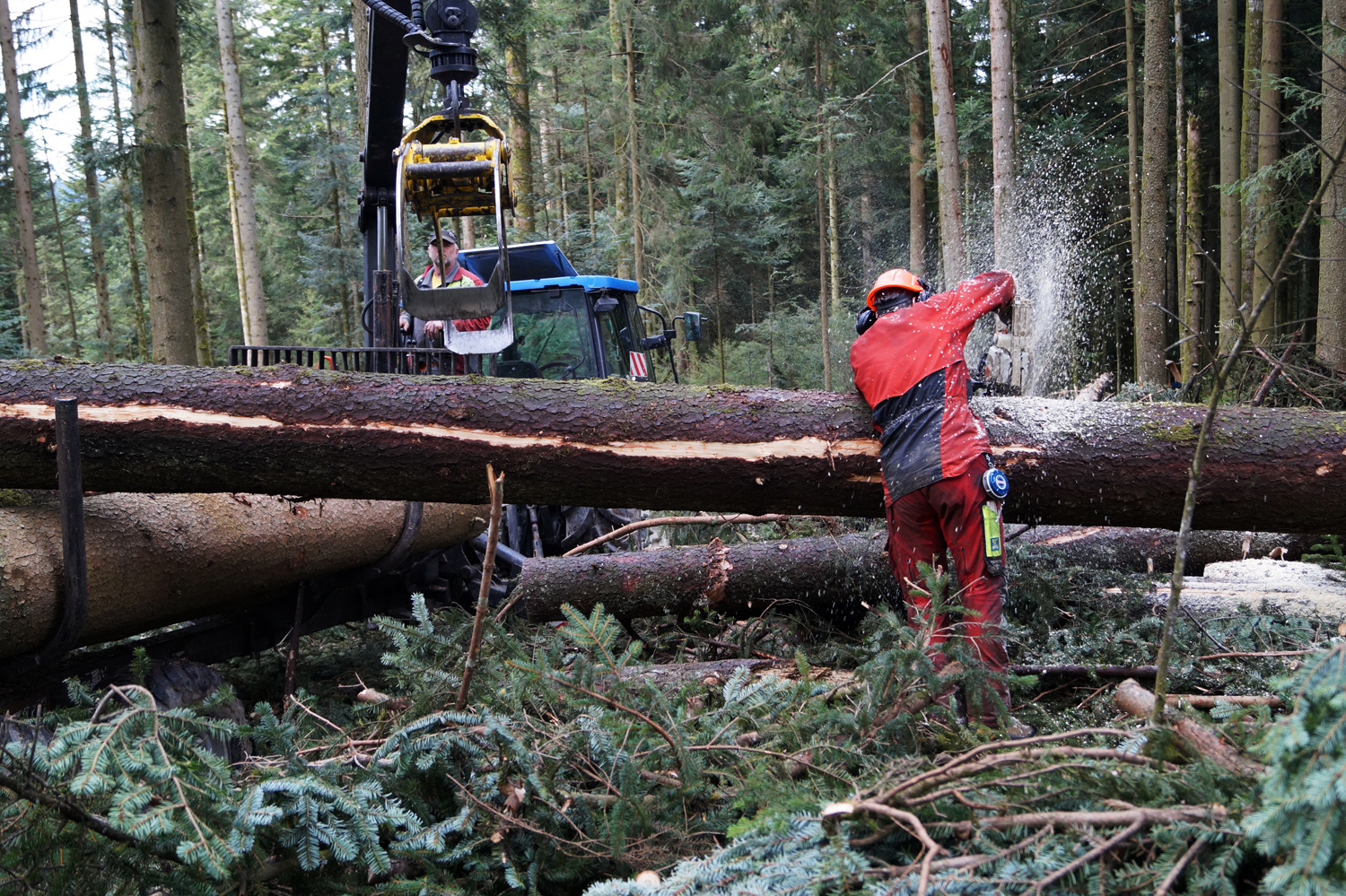

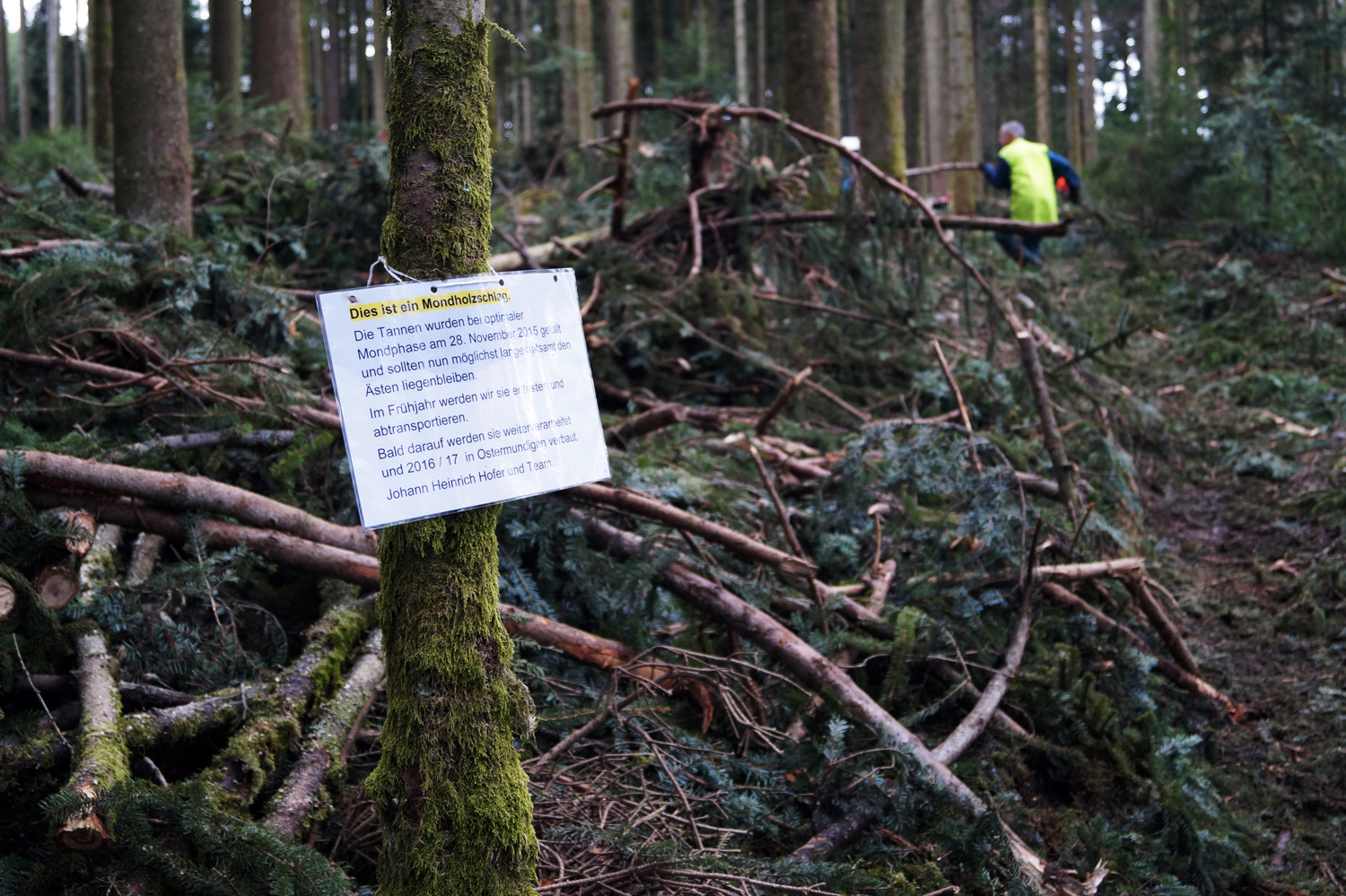

Aufbereitung der Bäume aus Mondholzschlag

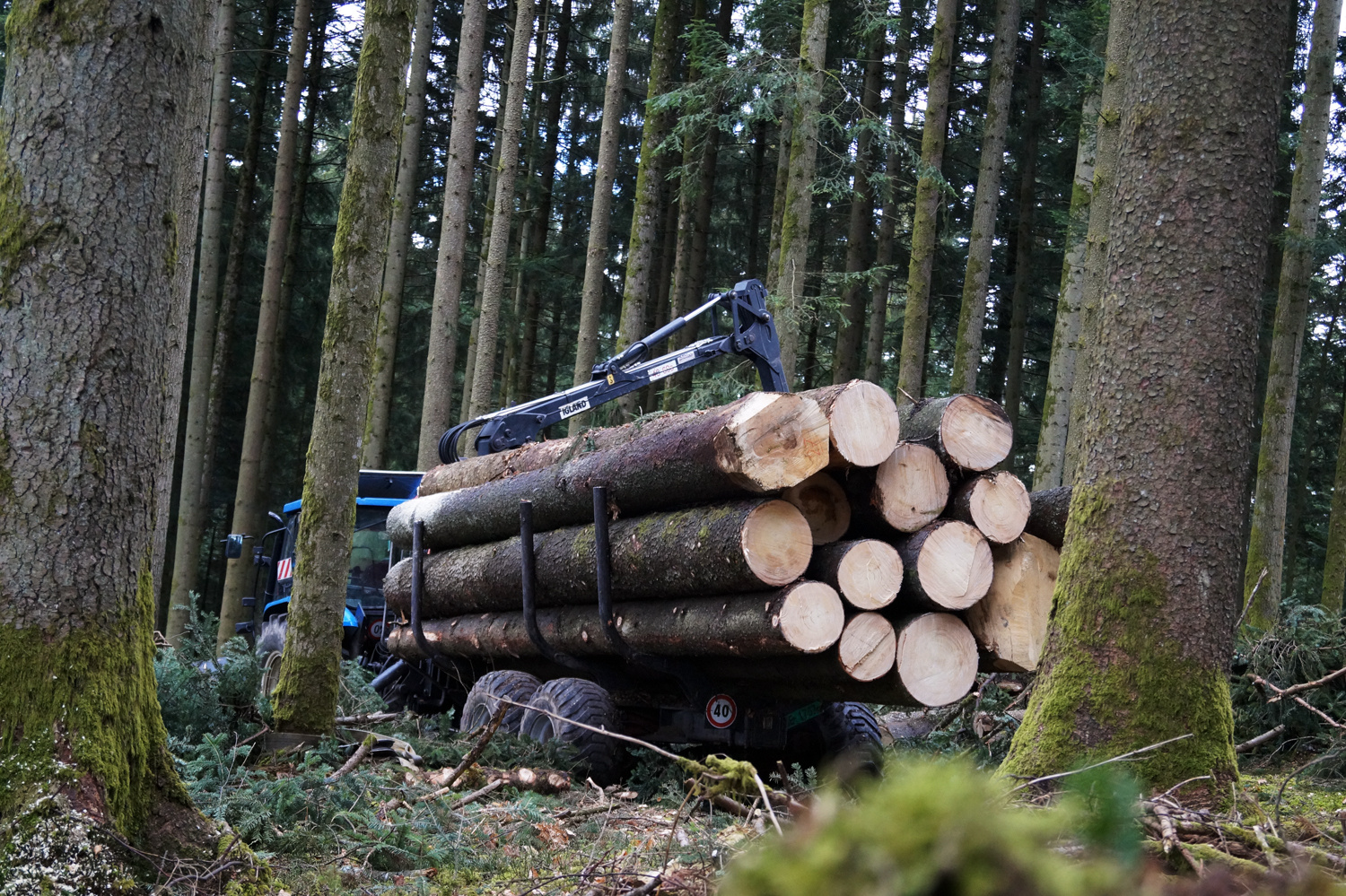

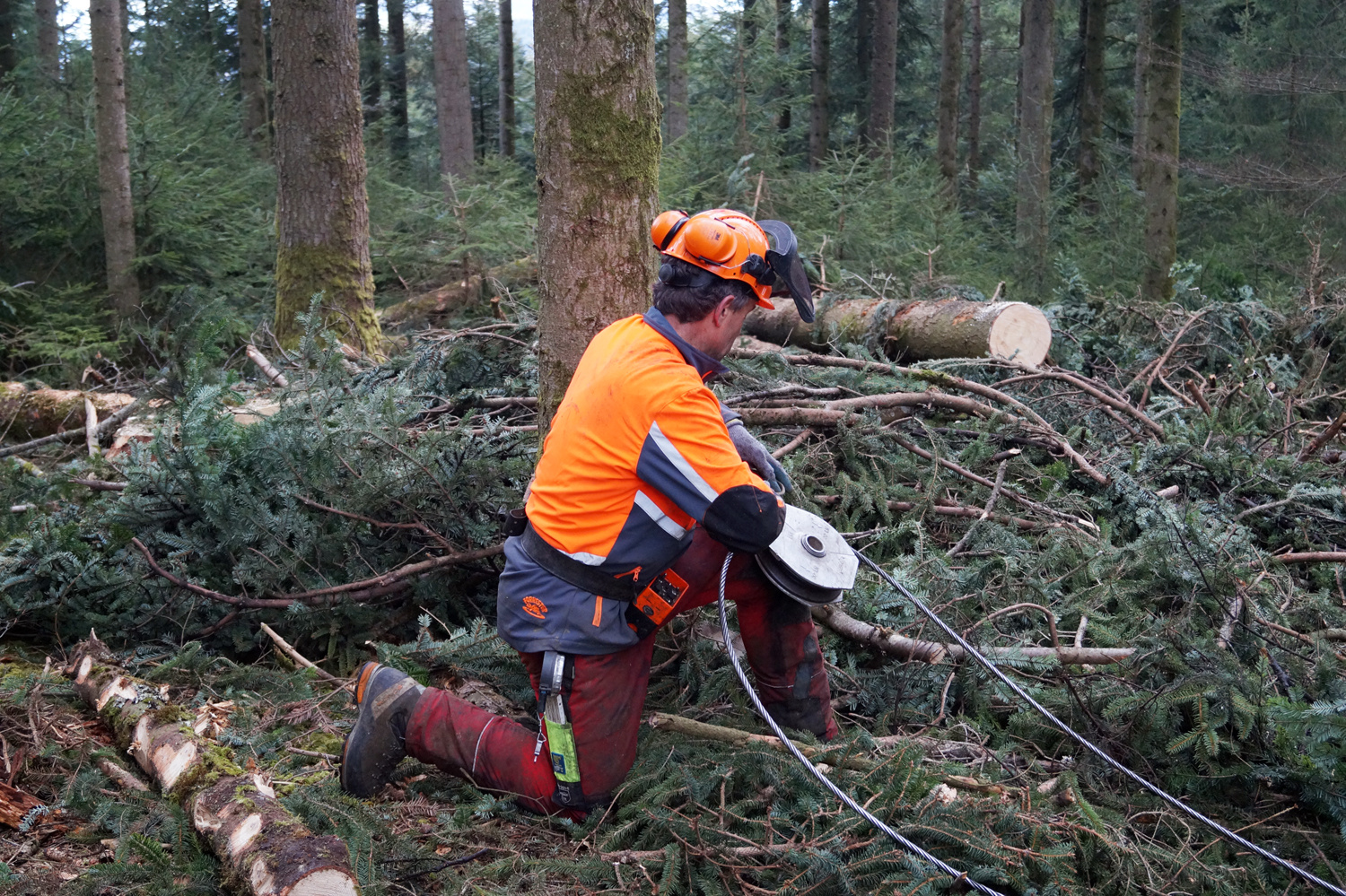

Über die Ostertage sind in Schlosswil die Bäume vom Mondholzschlag entastet worden und anschliessend auf die Länge zugeschnitten. Mit Traktor und Holzanhängern wurden sie danach zum Waldrand transportiert und auf einem grossen "Trämelhaufen" aufgeschichtet.

Dienstag, 19. April 2016

Qualitätssicherung

Wir nutzen Cookies auf unserer Website. Einige von ihnen sind essenziell für den Betrieb der Seite, während andere uns helfen, diese Website und die Nutzererfahrung zu verbessern (Tracking Cookies). Sie können selbst entscheiden, ob Sie die Cookies zulassen möchten. Bitte beachten Sie, dass bei einer Ablehnung womöglich nicht mehr alle Funktionalitäten der Seite zur Verfügung stehen.
