Die Bauzeit in Bilder

Montag, 25. Mai 2020

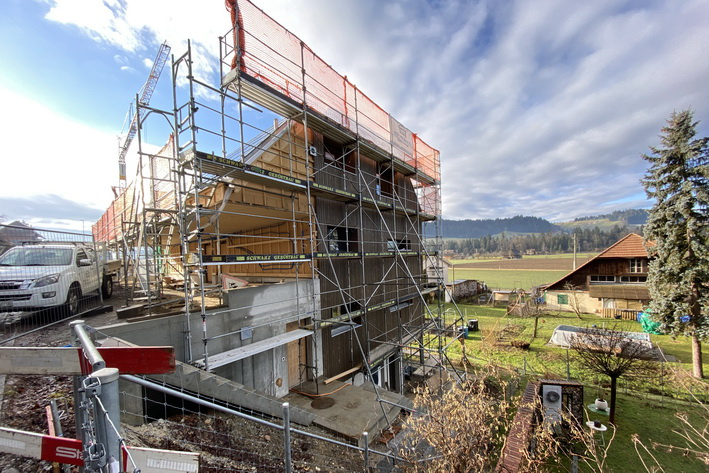

Aufrichten Haus 12

November 2021

Ausbau Wohnung Niv. 1 Haus 8

Oktober 2021

Ausbau Wohnung Niv. 1 Haus 8

Oktober 2021

Ausbau Haus 10

Oktober 2021

Fertigstellung Baumeister Rohbau

Oktober 2021

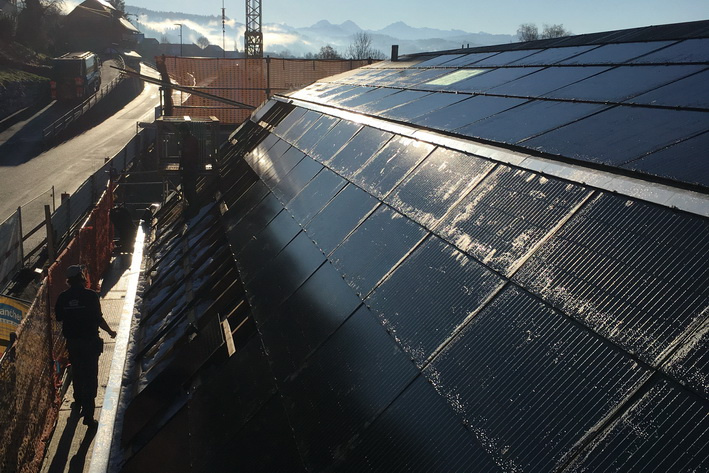

Montage PV Haus 10

Oktober 2021

Schwellen Montage Haus 12

Oktober 2021

Ausbau Haus 8

Oktober 2021

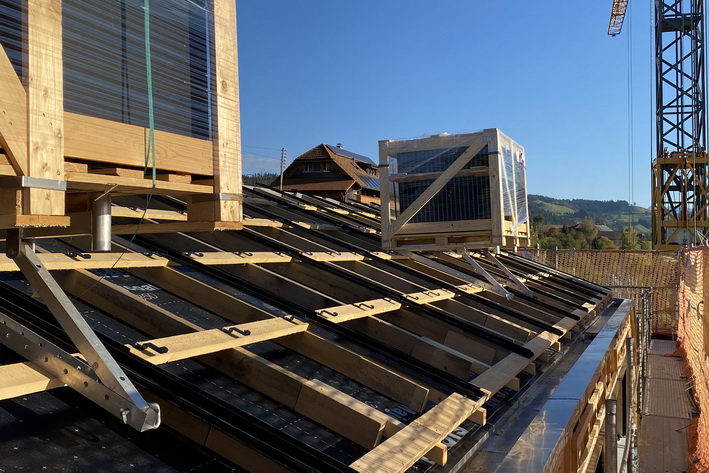

Konstruktion PV-Anlage Haus 10

Oktober 2021

Haus 8

Oktober 2021

Entwässerung Dach Haus 10

Oktober 2021

Konstruktion PV-Anlage Haus 10

Oktober 2021

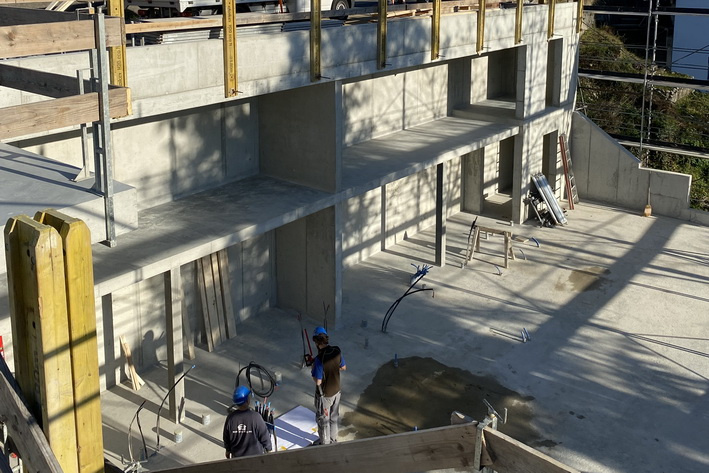

Baumeisterarbeiten Haus 12

Oktober 2021

Treppenaufgang Haus 10

Oktober 2021

Installation Haus 10

Oktober 2021

Installation Haus 10

Oktober 2021

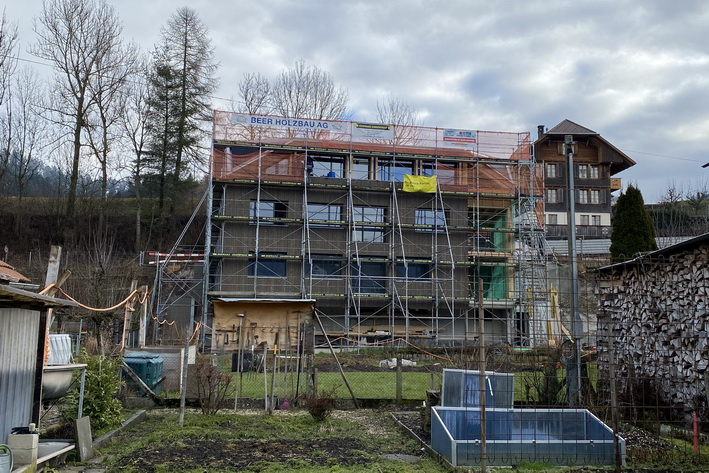

Baumeisterhaus 12

September 2021

Bodenbeläge

September 2021

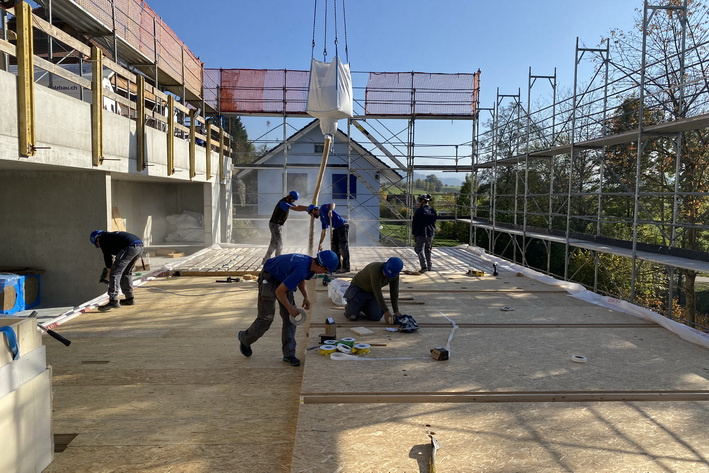

Aufrichten Haus 10

September 2021

Baumeisterhaus 10

September 2021

Haustechnik

August 2021

Haus 6

August 2021

Balkon Haus 8

August 2021

Badezimmer Haus 6

August 2021

Innenausbau Haus 6

August 2021

Innenausbau Haus 6

August 2021

Haus 6 & 8

August 2021

Umgebungsarbeiten

August 2021

Baumeisterhaus 10

August 2021

Haus 6

August 2021

Baumeisterhaus 10

August 2021

Baumeister Haus 10

August 2021

Treppe in Haus 6

August 2021

Balkon Haus 6

August 2021

Küche Haus 6

August 2021

Baumeister Haus 10

August 2021

Baumeisterarbeiten Haus 12

Juli 2021

Fassadenarbeiten Haus 8

Juli 2021

Dacheindeckung Haus 8

Juli 2021

Unterlagsboden Haus 8

Juni 2021

Baumeisterarbeiten Haus 10

Juni 2021

Unterkonstruktion PV Haus 8

Juni 2021

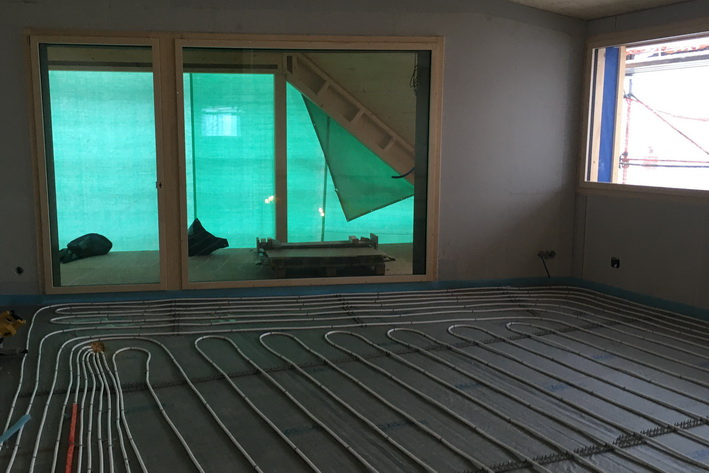

Bodenheizung Haus 8

Juni 2021

Vorbereitung Bodenheizung Haus 8

Juni 2021

Unterkonstruktion für PV Haus 8

Juni 2021

Innenausbau Haus 8

Juni 2021

Haus 8

April 2021

Haus 6

April 2021

Haus 6 und 8

April 2021

Treppe Haus 6

April 2021

Einbau Treppe Haus 6

April 2021

Umgebung Haus 6

April 2021

Umgebung Haus 6

April 2021

Aufrichten Haus 8

April 2021

Aufrichten Haus 8

April 2021

Aufrichten Haus 8

April 2021

Gerüst Haus 8

März 2021

Gerüst Haus 8

März 2021

Haus 6

März 2021

Start Umgebungsarbeiten Haus 6

März 2021

Haus 6

März 2021

Haus 6

März 2021

Plattenarbeiten Haus 6

März 2021

Parkettböden Haus 6

März 2021

Küche Haus 6

März 2021

Innenausbau Haus 6

März 2021

Baumeisterarbeiten Haus 8

Februar 2021

Spachtelarbeiten Gipser Haus 6

Februar 2021

Mondholzfassade Haus 6

Februar 2021

Mondholzfassade Haus 6

Februar 2021

Montage Bodenheizung Haus 6

Dezember 2020

Montage PV-Anlage Haus 6

Dezember 2020

Baumeisterarbeiten Haus 8

Dezember 2020

Werkleitungen Haus 8

Oktober 2020

Innenausbau Haus 6

Oktober 2020

Aufrichten Haus 6

Oktober 2020

Aufrichten Haus 6

Oktober 2020

Aufrichten Haus 6

Oktober 2020

Aufrichten Haus 6

Oktober 2020

Aufrichten Haus 6

September 2020

Aufrichten Haus 6

September 2020

Baumeisterarbeiten Haus 6

September 2020

Baumeisterarbeiten Haus 6

September 2020

Baumeisterarbeiten Haus 6

August 2020

Baumeisterarbeiten Haus 6

Juli 2020

Baumeisterarbeiten Haus 6

Juli 2020

Aushubarbeiten

Juni 2020

Aushubarbeiten

Juni 2020

Aushubarbeiten

Juni 2020

Rückbau Haus

Juni 2020

Hangsicherung

Juni 2020

Hangsicherung

Mai 2020

Hangsicherung

Mai 2020

Hangsicherung

Mai 2020

Spatenstich

April 2020

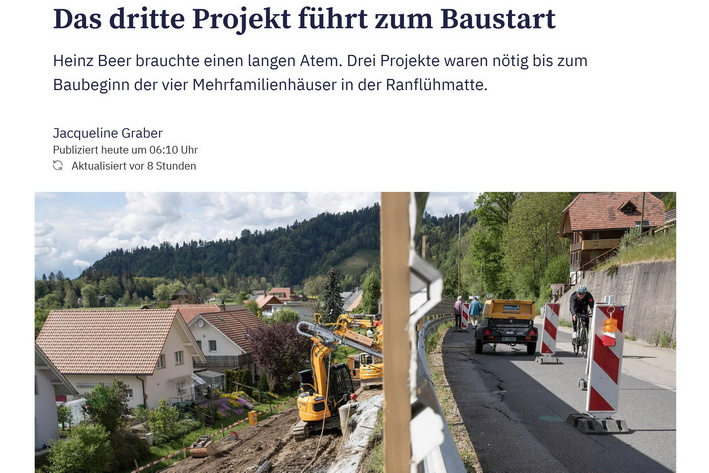

Medienmitteilung Spatenstich

D'Region Emmental

Medienmitteilung Spatenstich

Berner Zeitung

Spatenstich

April 2020

Rauflimatte

Rauflimatte

Rauflimatte

Rauflimatte

Haus 12

Haus 12

Haus 10

Haus 10

Haus 8

Haus 8

Haus 6

Haus 6

Haus 6

Haus 6

Der Bau ist Abgeschlossen und alle Wohnungen verkauft.

Herbst 2022

Die letzten Wohnungen sind Bezugsbereit

Herbst 2022

Die letzten Wohnungen sind Bezugsbereit

Herbst 2022

Einzug Haus 12

Juli 2022

Möbellieferung Haus 10

Februar 2022

Möbellieferung Haus 10

Februar 2022

Fertigstellung Haus 10

Februar 2022

Fertigstellung Haus 10

Februar 2022

Fertigstellung Haus 10

Februar 2022

Fertigstellung Haus 10

Februar 2022

Ausbau Haus 10

Februar 2022

Ausbau Haus 10

Februar 2022

Ausbau Haus 10

Februar 2022

Ausbau Haus 10

Februar 2022

Fertigstellung Haus 10

Februar 2022

Schreinerarbeit Haus 8

Januar 2022

Schreinerarbeit Haus 8

Januar 2022

Schreinerarbeit Haus 8

Januar 2022

Aufrichten Haus 12

November 2021

Aufrichten Haus 12

November 2021

Aufrichten Haus 12

November 2021
